仓库里压着的货,在报表上是资产。但它的持有成本,一年要吃掉库存金额两成以上。
年底盘库,财务给你一张表:库存 320 万。
这 320 万,记在资产那一栏。报表看着不难看。
但建议你今天就做一件事:把这堆库存按「最后一次出库时间」排个序,看看有多少是半年以上没动过的。
我们看过的中小制造企业,这个比例普遍在 15% 到 30%。
也就是说,那 320 万里,可能有七八十万是「死」的——占着仓位、占着资金、还在慢慢贬值。但在账上,它叫「资产」。
这就是库存最迷惑人的地方:它看起来是钱,其实是被冻住的钱。
库存的真实成本,账上根本看不见
会计上把库存算作「流动资产」,这个没错。但制造业的真相是——
你为这批货已经付出了现金:材料款付了、人工付了、水电付了。但钱还没收回来。
同时,只要它还在仓库里躺着,每天都在产生成本:仓库租金、搬运人工、盘点、包装损耗、氧化生锈、技术淘汰。还有最容易被忽略的一项——这笔钱如果不用来压货,本来可以产生的收益。
有人算过,制造业库存的持有成本,一年大约相当于库存金额的 20% 到 25%。
压 300 万库存,一年隐形成本六七十万。这笔钱利润表上看不到,但它实实在在走了。

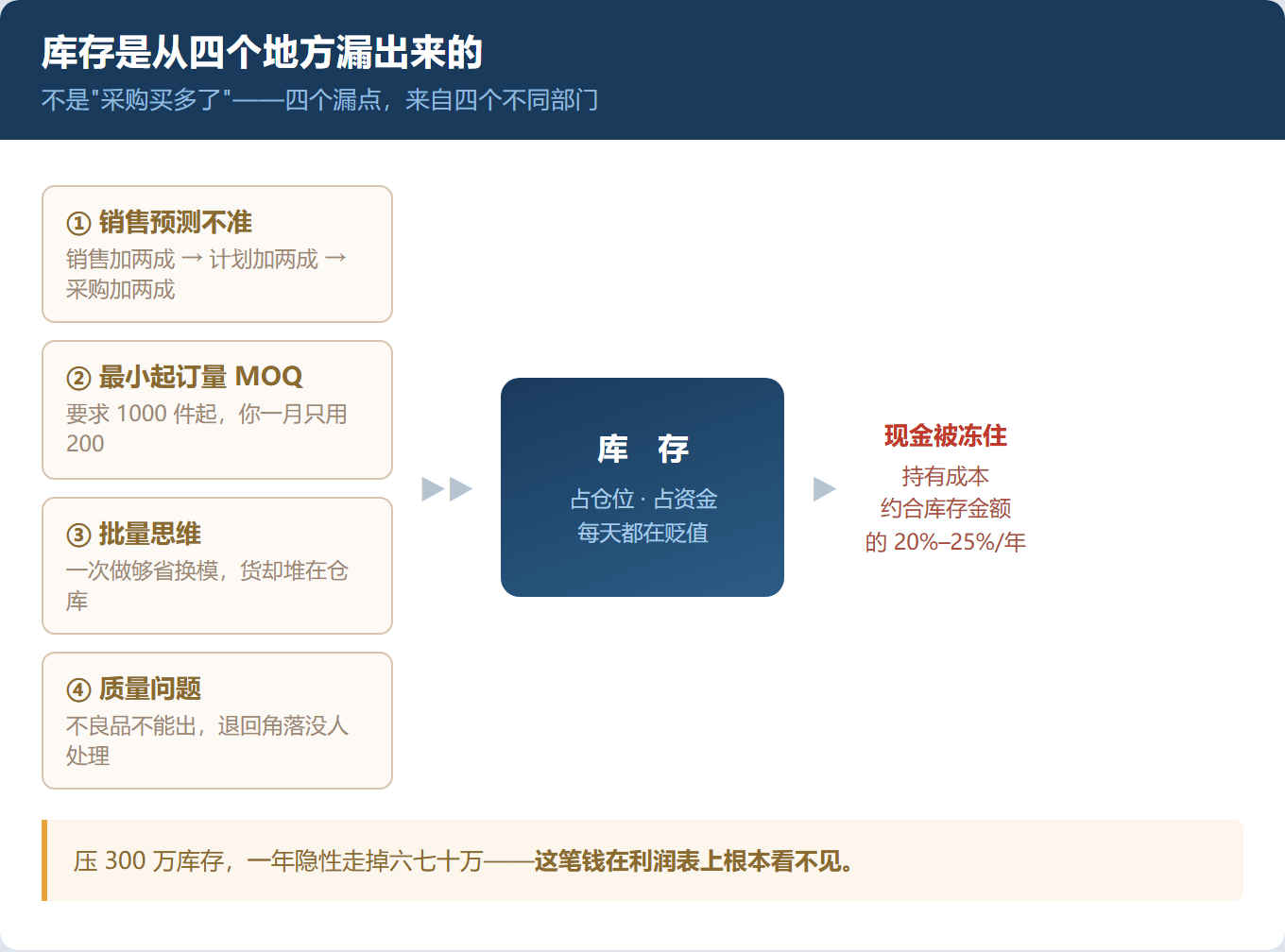

库存不是「采购买多了」,是从四个地方漏出来的
一说降库存,很多老板第一反应是「让采购少买点」。
这是最省事、也最没用的做法。因为库存是个结果。真正让它长出来的,是这四个漏点——

第一,销售预测不准。为了确保不断货,销售报预测时习惯性加两成;计划再加两成;采购再加两成。三级放大,需求翻倍。
第二,最小起订量(MOQ)。供应商要求 1000 件起订,你一个月只用 200 件。剩下 800 件,就是四个月的库龄。
第三,批量思维。「一次做够,省换模时间」——这话每个车间都听过。换模是省了,但做出来的东西堆在仓库里,省下的时间远远抵不上占用的资金。
第四,质量问题。不良品不能出货,退回来堆在角落。没人处理,就一直放着,在账上还是「合格品」。
四个漏点,来自四个不同部门。所以——降库存从来不是一个部门的事。

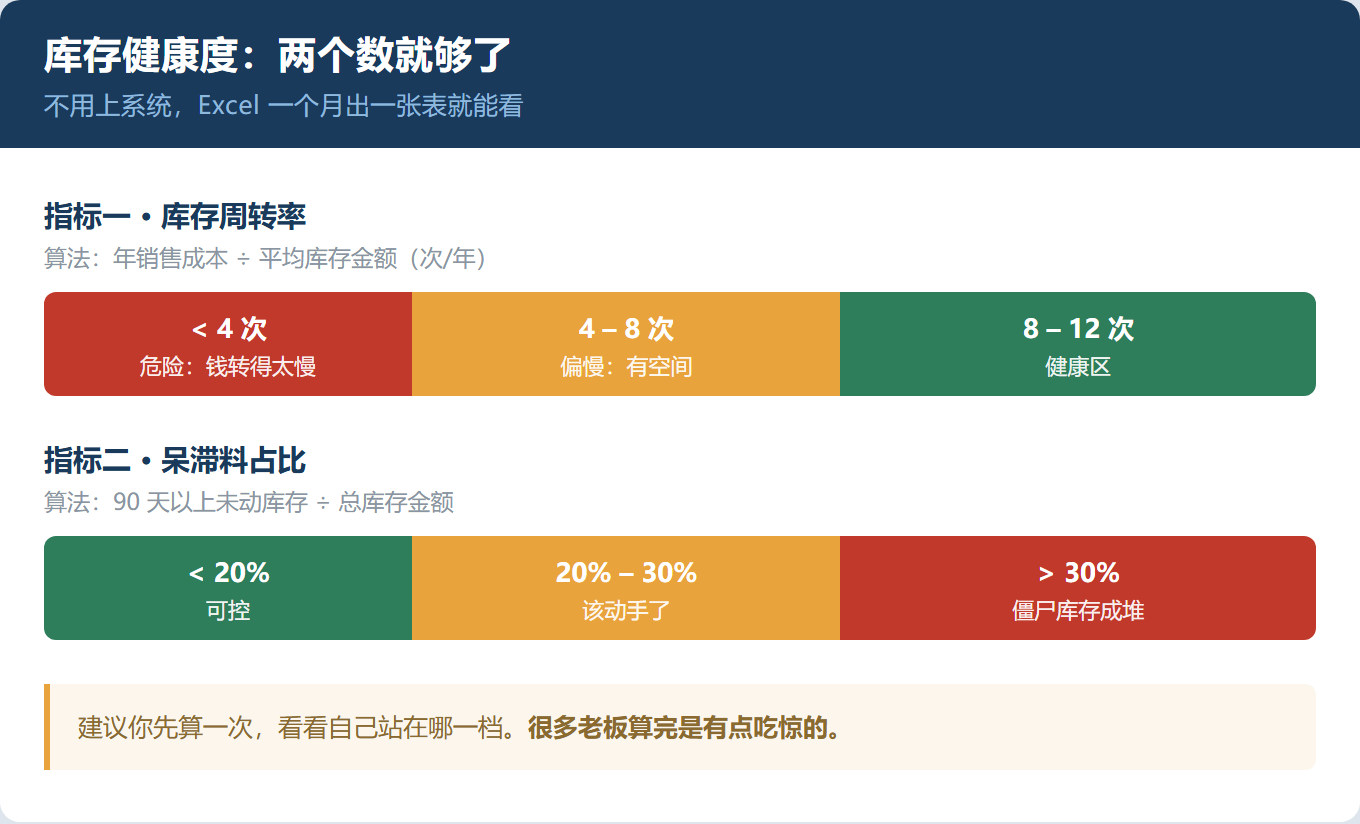

其实看两个数就够了
不用搞复杂。库存健康度,两个指标就能看出问题。

第一个,库存周转率。年销售成本 ÷ 平均库存金额。一年卖 1200 万的货,平均库存 200 万,周转率就是 6 次/年。中小制造业能到 8 到 12 次算健康,低于 4 次说明钱转得太慢。
第二个,呆滞料占比。90 天以上没动过的库存,占总库存金额的比例。超过 20% 就该动手,超过 30% 说明仓库里已经有一批「僵尸库存」。
这两个数,财务一个月就能出。不用上系统,Excel 就够。
今天就干一件事:让财务算一次这两个数,看看自己站在哪一档。很多老板算完是有点吃惊的。
降库存的关键不是「少买」,是「流得快」
一刀切砍采购,后果通常是这样:该有的料没到,产线断料停线,交期延误,客户罚款。省下的库存成本,远远抵不上停线的损失。
正解是让库存流得更快,有三条路。
一,缩短周期。从下单到出货的总周期短了,需要的缓冲库存自然就少。周期和库存是乘数关系——周期减半,安全库存能减掉一大截。这是最治本的一条。
二,提高预测准确度。哪怕只提升十个百分点,库存也能明显下来。做法不是买软件,是让销售和计划每周坐一起对一次数,把「拍脑袋」的部分说清楚。
三,处理呆滞。该报废的报废,该折价的折价,该退供应商的谈退货。留着不动,只会越来越不值钱。很多老板舍不得,觉得「扔了就是损失」——其实留着才是持续损失。
库存是「结果」,不是「部门指标」
这是我最想跟老板们说的一点。
库存高,不是仓库的责任,也不是采购的责任。销售要备货、计划要保险、采购要 MOQ、生产要批量——每个环节都在往这个池子里加水。
所以如果你把它当成采购一个部门的 KPI,结果必然是:采购被逼得不敢买,然后断料停线。
正确做法:建一个库存周会。销售、计划、采购、生产、财务坐一起,二十分钟,看两个数——周转率和呆滞占比,再看上周的处置进展。
不是为了问责,是为了让所有人看见:我们每个人手上的动作,最后都会变成仓库里的钱。
坚持一个季度,效果通常比上一次 ERP 明显。
最后说一句
库存不是一个「仓库问题」,是一个「经营问题」。
它照出的是你整条链路的效率:预测准不准、周期长不长、协同顺不顺。
所以别急着砍采购——先把那两个数算出来,再决定从哪儿下手。
按本篇主题挑的几场 —— 长三角开班,可预约试听
标准工时测量与改善
9月21日 · 质量管理/生产 · 上海 | ¥4000/人
如何成为金牌销售1:销售生产力管理(提高销售的效能)
9月21日 · 质量管理/生产 · 苏州 | ¥2500/人
DFSS六西格玛设计速成班
10月12日(星期一~星期二) · 质量管理/生产 · 上海 | ¥4500/人
工厂成本控制及制造绩效提升
10月12日(星期一~星期二) · 质量管理/生产 · 上海 | ¥4500/人
产品质量先期策划控制计划生产零件批准程序(APQP&CP&PPAP)
10月12日(星期一~星期二) · 质量管理/生产 · 杭州 | ¥3500/人
ISO 9001:2026换版培训
10月13日(星期二) · 质量管理/生产 · 嘉兴 | ¥1000/人
完整排期与课纲,见 课程中心 →|咨询:15851577470 李老师
