产线平衡率算不清,工位忙闲不均——先算清这一张表

2026-10-18·弼力企管

同一条线上,有人忙到抬不起头,有人站着等活。多数人以为是员工不主动,其实是各工位的时间根本不一样长。

我在一家做小家电的厂见过这样一条线:装配七道工序,第三道要贴四个标签,第五道要装两个卡扣,这两道永远在赶工,夹在中间的第四道却常常站着等人。

车间主任的判断是「这两个人手脚慢」。后来把每道工序的单件时间量了一遍才发现,第三道和第五道比别的工序长了近一倍——不是人慢,是活分得不匀。

这类问题的根子不在员工,在工序之间的时间分配。

这篇讲三件事:平衡率怎么算、算完盯什么、以及三招把它提上去。

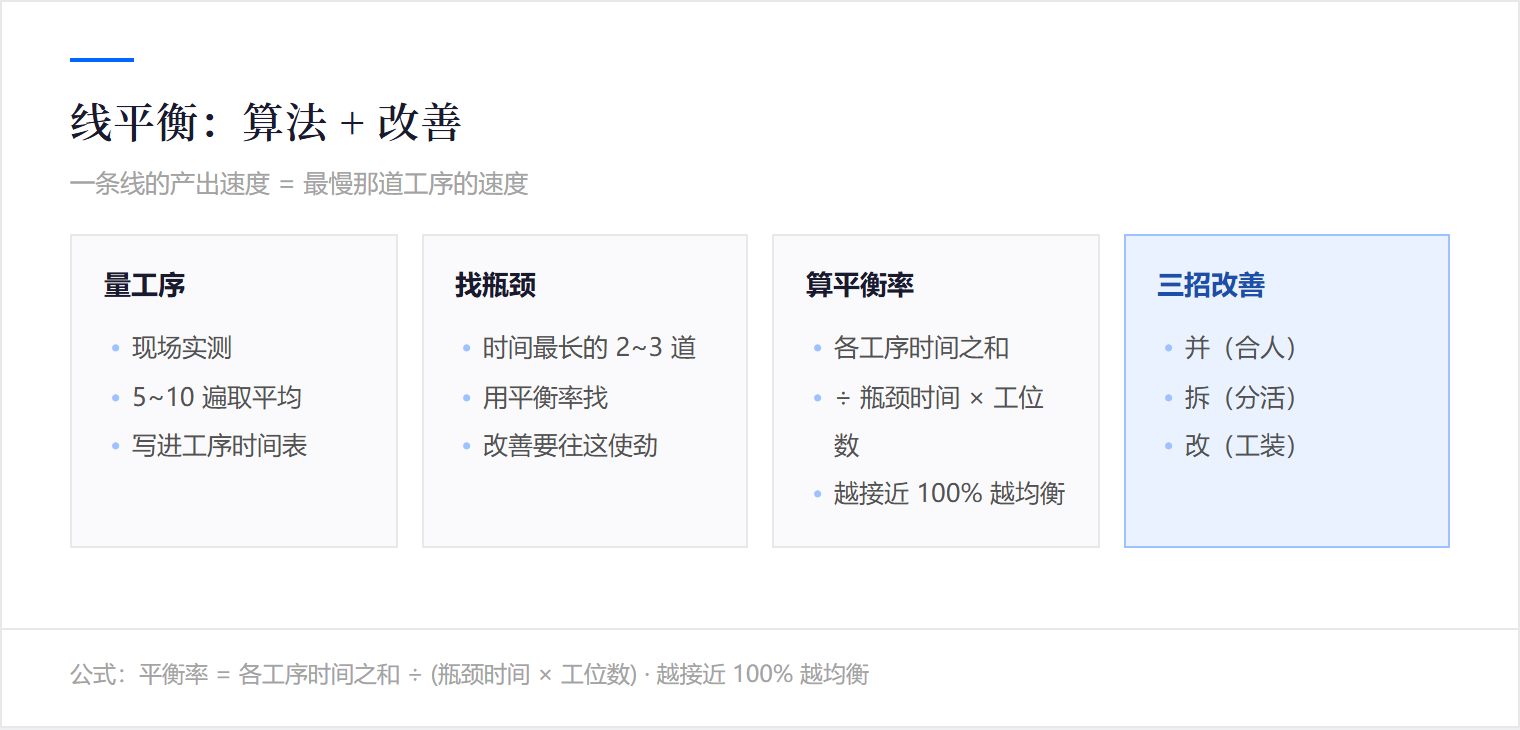

01 · THE IMBALANCE

不平衡的代价,藏在等待里

先说为什么必须算。一条线的产出速度,不由平均速度决定,由最慢那道工序决定。最慢的工位卡多久,全线就等多久;其他工位再快,也只是提前做出半成品堆在那里。

等待是看不见的浪费。它不出现在废品账上,也不出现在工时表里,却实实在在吃掉了产能——把整线的速度,压到最慢那一个人的水平。

反过来也一样:某个工位特别快,多出来的能力没变成产品,只变成在制品。所以不平衡的损失是双份的,慢的地方卡产出,快的地方堆库存。

等待还有一个特点:它不出现在任何一张报表上。废品率、工时利用率、设备稼动率,这几个指标都看不见人在等活,所以它长期没人管,直到订单交不出来才被想起来。

也正因为它看不见,才最有改善空间——只要把每道工序的时间真的量一遍,它就藏不住了。

还有一个容易被略过的量:工序之间的搬运。两个人之间隔着几米、要跨一道通道,这部分时间常被算进作业时间里,其实它是搬运,不是加工;把两者分开量,该改哪里也就清楚了。

真实场景弼力专属老师在绍兴三力士股份驻场辅导精益生产时发现,橡胶 V 带装配线七个工位的单件时间差距大,最快和最慢差了近一倍。后续把贴标签、装卡扣两道拆给相邻工位承担,最慢的降到 40 秒出头,整线平衡率从 60% 多拉到 80% 以上——车间没加人,产能却涨了一截。

明天上班先干一件事:挑一条主力产品的线,把每道工序的单件时间量出来,写在纸上。

1 处

整线产出速度,由最慢的那道工序单独决定

两处

不平衡同时造成两处损失:慢工位卡产出、快工位堆在制品

逐道量

算平衡率的前提,是先量出每道工序的实际单件作业时间

说明:以上三条为生产管理通用口径归纳,非行业统计数据。「整线产出等于瓶颈产出」的表述见大野耐一《丰田生产方式》(日文原版 1978 年;英文版 Productivity Press,1988 年)。

02 · HOW TO CALCULATE

平衡率怎么算,三个数就够

算法不复杂,难的是肯去量。第一步,量出每道工序的实际单件作业时间——注意是现场实测,不是标准工时表上那个理想值。

第二步,找出最大的那个数,它就是瓶颈,整线速度由它决定。第三步,把各工序时间相加,除以瓶颈时间乘以工位数,得到的就是平衡率。

这个公式是业内通用算法归纳,各厂口径可能略有出入,但方向一致:越接近百分之百越均衡。

比如七道工序,六道三十秒、一道四十五秒,平衡率接近百分之九十五;如果工序时间从二十秒到六十秒参差不齐,就会掉到七成出头。

这个数字最大的作用不是精确,而是可比——把「我们这条线挺忙的」,变成「我们这条线的平衡率是百分之八十六」。

这周就抓一件事:按这三步,把主力产品那条线的平衡率算一遍,先看它落在什么水平。

03 · WHAT TO LOOK AT

算完盯三样

平衡率算出来,接下来看三样。第一样,时间最长的两三道工序——它们是拉低平衡率的主力,改善要往这里使劲。

第二样,工序之间时间的落差。落差越大,工序之间要留的缓冲越多,在制品就越多,这部分落差本身就是成本。

第三样,人与设备的配比。人慢可以加人、改善动作;设备慢就得考虑换工装、改参数或者加设备,处置方式完全不同。

很多人算完平衡率就停了,其实这一步才是开始——平衡率是一把尺子,用来找该动哪一刀。

先别铺开,就试这一步:把最忙的两道工序拎出来,看它们的时间里有多少是真作业、多少是取放与等待。

04 · THREE WAYS

三招提上去:并、拆、改

提平衡率有三类动作,优先顺序是先并、再拆、最后改。并和拆不花钱,改往往要做工装,所以放最后。

第一招并。把耗时短的两道工序合并给一个人。原来一个人做完一件事就等下一件,合并之后,等待的时间就被填上了。

第二招拆。把耗时长的工序拆成两道分出去。比如贴四个标签,可以前后各贴两个。前提是工艺允许,且不增加额外转运。

第三招改。改变动作或工装,把长工序本身变短:工具挂在手边、常用件放到顺手位置、用定位工装代替人工对位。

回去最值得先办的一件事:挑一条线,把最忙的两道工序按「并」或「拆」试一次,看当天产出有没有变化。

05 · THREE TRAPS

三个坑,踩了白算

说三个坑。第一个,用标准工时代替实测时间。标准工时是理想值,现场有取放、有等待、有异常,拿它算出来的是纸面那条线。

第二个,只算一次就贴墙上。订单结构、产品、人员一变,工序时间就跟着变,平衡率自然要重算。算一次用一年,很快没人看。

第三个,只算人不算设备。半自动产线的瓶颈常在设备侧,只看人工时间,会得出人已经够了的错误结论。

这三个坑背后是同一件事:平衡率是现场状态的快照,不是一张贴上去就不动的标签。

最省事的起手式:把量时间固定成每月一次的动作,交给同一个岗位负责,只量、只记录,先不谈改善。

06 · GET STARTED

回到车间第一步做什么

把顺序理一遍。第一步,选一条线,不要全厂铺开,就选一条主力产品的线,人不多、工序能看清。

第二步,量时间。每道工序测五到十遍取平均,写成一张表,这张表是全部分析的基础。

第三步,算平衡率、找瓶颈,在表上标出最慢的那道工序。

第四步,按并、拆、改的顺序动手,一轮只改一两处,改完再量一次,看数字有没有动。

第五步,把这件事变成例行动作。每月一量、形成趋势,改善就不再靠运气了。

平衡率最大的价值,是让忙闲不均从一个感觉,变成一个能被讨论、被改善的具体数字。

算完之后还有一件常被忽略的事:把工序时间的变化记下来。一条线的工序时间不可能永远不变,订单变、人员动、设备换,时间都会动;定期重算才让平衡率有现实意义。

「一条线的产出,由最慢的那道工序决定——平衡率量的是最短的那块板。」

END

想要《产线平衡率测算表 + 工序时间记录模板》的可打印文件?在公众号底部菜单点「联系弼力」找我们,或直接在官网 www.believesz.com 上留言。

关于苏州弼力企业管理咨询有限公司

苏州弼力企业管理咨询有限公司(统一社会信用代码 91320594MA1QB1LE8A)成立于 2017 年 8 月,办公地址:苏州工业园区环府路66号6078室,累计服务企业 500 余家。资质认证:ISO 9001 / ISO 14001 / ISO 45001 三体系认证(有效期至 2028 年 9 月)|企业信用等级 AAA 级。

服务客户:三力士股份、英洛华磁业、华联机械、江苏神通、欧普照明、立讯精密、阳煤集团、传化集团、统一集团、达芙妮等。

主营业务:企业内训 | 公开课 | 团建拓展 | 名企游学 | 管理咨询 | 服务区域:苏州 · 长三角 · 全国。联系方式:15851577470 李老师(电话/微信同号)| 官网:www.believesz.com

相关阅读

来源:弼力企管返回资讯列表 →
