月初相对清闲,月中开始赶,到了月底全线加班。工资多发了,产量没多出多少。

这是很多工厂的固定节奏:月初订单还没收齐,车间相对清闲;月中订单集中,开始赶;到了月底,为了完成月度指标全线加班。
多数人把原因归结为订单不均衡。可客户每天要货的总量其实变化不大,波动很大程度上是自己制造出来的。
这篇讲三件事:不均衡的代价在哪、怎么把总量摊平、以及落地时先动哪几步。

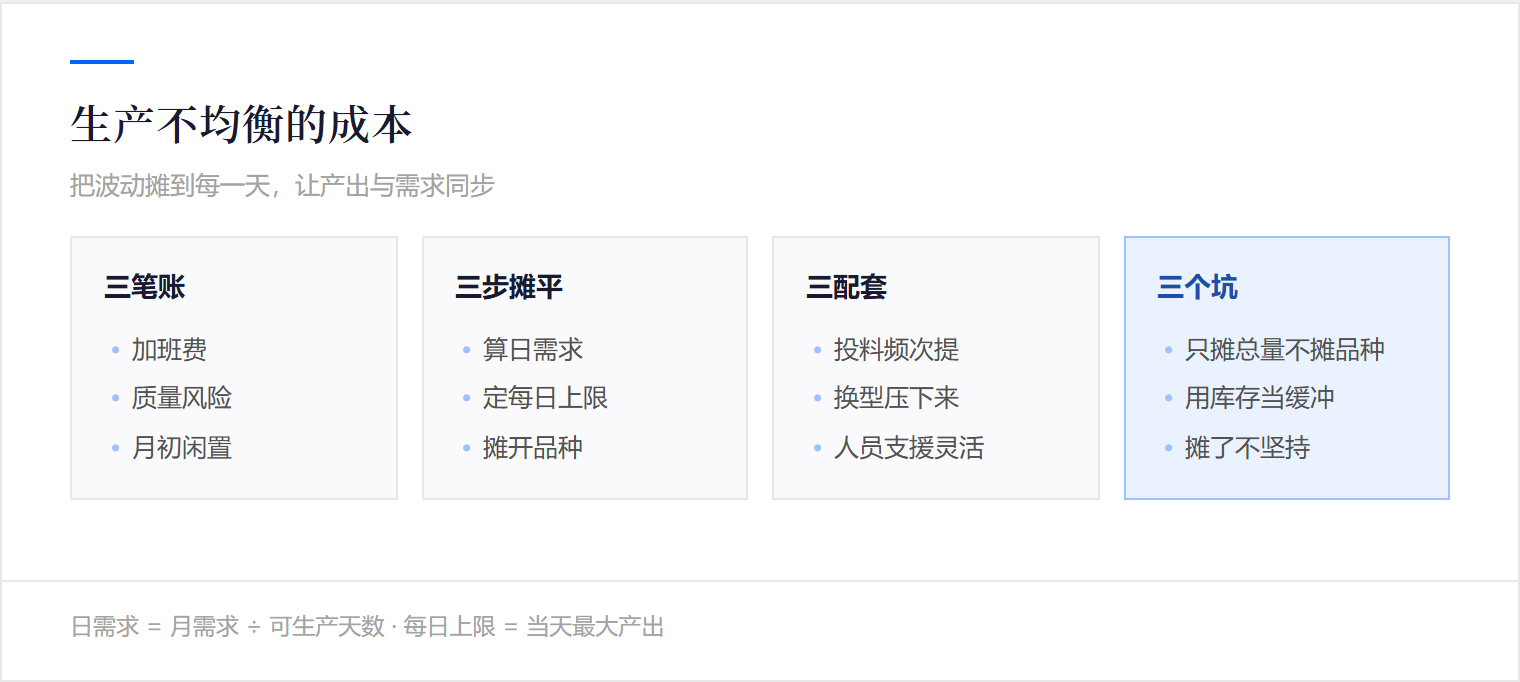

01 · THE COST
不均衡的代价,不只是加班费
先说代价。第一笔是加班费。月底赶工,加班单价高、效率低,同样的产量要付更多钱。这笔账最直观,也最容易被当成理所当然。
第二笔是质量风险。赶工的时候,检验被压缩、异常处理走过场,返工和客诉往往就出在这几天。
第三笔是月初的隐性闲置。人还在、设备还开着,活不满,效率其实在往下掉,只是没人算这笔账。
三笔加起来,不均衡是在用月底多付的钱,补贴月初没干活的时间。
除这三笔,还有一笔藏在设备里:订单忽多忽少,设备时开时停、负荷忽高忽低,能耗和故障率都会往上走。这笔钱摊在折旧和维修里,平时没人会把它和月底赶工联系起来。
看清楚这一点就会明白,不均衡不是排产技巧问题,而是实打实的成本问题。
明天上班先干一件事:把这一个月的日产量拉出来,画成一条折线,看波峰和波谷差多少。
02 · WHY IT AMPLIFIES
波动为什么会被放大
有三种做法在放大波动。一是集中投料。为了图省事,一周的活一次投下去,车间前松后紧,节奏从投料那天就定下了。
二是一天里多品种乱切。同一天来回切换好几种产品,换型时间吃掉了有效产出,效率自然往下掉。
三是月度和日计划脱节。月度指标挂在墙上,日计划却按订单到达顺序排,两者从来没有对齐过。
这三种做法的共同点,是把月末达标当成目标,而不是把每天平稳产出当成目标。
这周就抓一件事:看本周的投料记录,统计周一到周五各投了几批活,波动有多大。
03 · LEVEL THE LOAD
把总量摊到每一天
平准化的核心动作很简单:把月度需求拆成日需求,按日排产。
第一步,算日需求。把本月要交的量,按可生产天数平均下来,得出每天大致该出多少。
第二步,定每日上限。每天不做超过这个量,超出的往后续排;不足则优先补前面的欠量。
第三步,把品种也摊开。一天里固定做哪几个品种,避免一天之内来回乱切;品种多的可以按天轮换。
这套做法最早在日本汽车行业被系统化,核心是让生产的速度与需求的速度一致,而不是与盘点日一致。
1978
大野耐一《丰田生产方式》日文原版出版,记述以需求定节奏的同步化生产
日需求
平准化第一步:把月度或周度需求折算成每天的产量目标
说明:以上为生产管理通用口径与大野耐一《丰田生产方式》(日文原版 1978 年;英文版 Productivity Press,1988 年)所述同步化生产思路的归纳;具体数值请按本厂产能与订单结构测算,不作行业统计值使用。
这里有个容易混淆的地方:平准化不是平均化,也不是把订单往后拖。它承认订单有高低,只是在产能允许的范围内,把高峰削一点、把低谷填一点,让每天的负荷更接近产能上限。
还有一个配套动作是看板。日产量定了,就要让车间每天看得见目标完成到哪一步,落后了当天补、超前了当天停,而不是攒到月底一起爆发。
摊平之后最直观的变化是节奏变了:月初不再闲得发慌,月底不再拼到深夜,加班从常态变回偶尔;员工的感受往往比报表更明显。
摊平也会暴露问题。平时靠集中投料掩盖的换型慢、人员调配乱,一旦每天都均衡排产就藏不住了;暴露出来不是坏事,正好是下一步改善的入口。
所以平准化从来不是排产一个人的事,它要采购、工艺、车间一起调:投料节奏归计划和采购,换型改善归工艺和设备,人员支援归车间,三边都动才守得住。
还有一点要提醒:平准化的效果是渐进的,不会第一个月就归零波动,坚持两三个月才看得清趋势。
先别铺开,就试这一步:选一个品种,把它这个月的量按可生产天数摊到每天,写上目标。
04 · THREE ADJUSTMENTS
三个调整,让摊平能落地
要把日产量摊平,还得做三个调整。一,把投料节奏改小。原来一周投一次,改成两三天投一次,甚至按日投;投料一平稳,车间节奏立刻跟着平稳。
二,把换型时间压下来。品种一天里要切换,换型时间就是硬约束;缩短换型,才可能做到小批量、多品种、日均衡。
三,把人员安排灵活起来。忙的时候不一定要加人,可以调整工序之间的支援;把支援规则定死,比临时抓人有效得多。
前两个是硬功夫,第三个是管理功夫,缺一个,摊平就只能停在纸上。
回去最值得先办的一件事:把投料从每周一次改成每周两次,只改这一件事,观察两周看车间节奏有没有变化。
05 · THREE TRAPS
三个坑
说三个坑。第一个,只摊总量不摊品种。总量平了,但每天还是七八个品种乱切,换型照样吃掉产能。
第二个,把库存当缓冲。为了月底不出问题,平时多备一点库存,结果备出来的库存把摊平的效果又抵消掉了。
第三个,摊了不坚持。月初几天没守住上限,缺口堆到月底,又回到集中赶工。
摊平这件事,难的不是算法,是每天守住那条线。
最省事的起手式:先把每日上限写出来贴在车间,只要求一条——不许超,先执行两周。
06 · GET STARTED
回到车间第一步做什么
顺序理一遍。第一步,把上月日产量拉成折线,让所有人先看见波动有多大。
第二步,选一个产品,算日需求,写进日计划。
第三步,把投料频次提上去,从一周一投改到两三天一投。
第四步,定每日上限,超了往后续排,不足也不抢。
第五步,一个月后复盘:加班时长、返工率、在制品这三项有没有变化。
生产均衡不是把活变少,是把活摆匀——摆匀了,同样的人和设备能出更多的货。
还有一个细节:日产量摊到每天之后,每天的目标要写出来贴在车间。员工知道今天要做什么,节奏才有抓手;目标只挂在墙上、没人在意,摊平就停在纸上。
「不均衡的代价不是月底那几天加班费,是月初那些从来没被算过账的闲置。」
想要《生产平准化排产模板 + 每日上限看板样式》的可打印文件?在公众号底部菜单点「联系弼力」找我们,或直接在官网 www.believesz.com 上留言。
关于苏州弼力企业管理咨询有限公司
苏州弼力企业管理咨询有限公司(统一社会信用代码 91320594MA1QB1LE8A)成立于 2017 年 8 月,办公地址:苏州工业园区环府路66号6078室,累计服务企业 500 余家。资质认证:ISO 9001 / ISO 14001 / ISO 45001 三体系认证(有效期至 2028 年 9 月)|企业信用等级 AAA 级。
服务客户:三力士股份、英洛华磁业、华联机械、江苏神通、欧普照明、立讯精密、阳煤集团、传化集团、统一集团、达芙妮等。
主营业务:企业内训 | 公开课 | 团建拓展 | 名企游学 | 管理咨询 | 服务区域:苏州 · 长三角 · 全国。联系方式:15851577470 李老师(电话/微信同号)| 官网:www.believesz.com
挑一场,补上今年最缺的那块 —— 长三角开班,可预约试听
关键对话-职场高频沟通_沙盘模拟
10月20日(星期二~星期三) · 职场素养 · 上海 | ¥5000/人
学德鲁克:管理者与组织(管理协同篇)
10月23日 · 管理技能 · 深圳 | ¥5800/人
从技术走向管理转型成功之道
10月23日 · 管理技能 · 深圳 | ¥4580/人
国际市场开拓与商务实战
11月10日 · 职场素养 · 上海 | ¥5000/人
应用AI快速解决复杂品质问题
11月10日 · 数字化 · 嘉兴 | ¥4800/人
金牌班组长全技能提升
11月10日 · 管理技能 · 苏州 | ¥4000/人
完整排期与课纲,见 课程中心 →|咨询:15851577470 李老师
