项目开工三周,进度只有一个人真正清楚——那个每天在群里问「到哪了」的人。他一休假,项目就静音。
这种项目我管它叫「人肉看板」。谁在推,项目就在动;谁一忙别的,项目就停在原地,还没人知道停在哪一层。
不少老板把这当执行力问题,其实多半是信息问题:任务散在几个群里,风险揣在个别人心里,待决的事谁都不好意思去催。开工时开一次会,想知道进度得挨个打电话。
进度不是催出来的,是问出来的——问对三件事:卡在哪、谁来定、什么时候给。
这篇讲项目运营这个岗位:它每天交出什么、要喂它什么、五步怎么走,以及哪三句话它没资格替你开口。

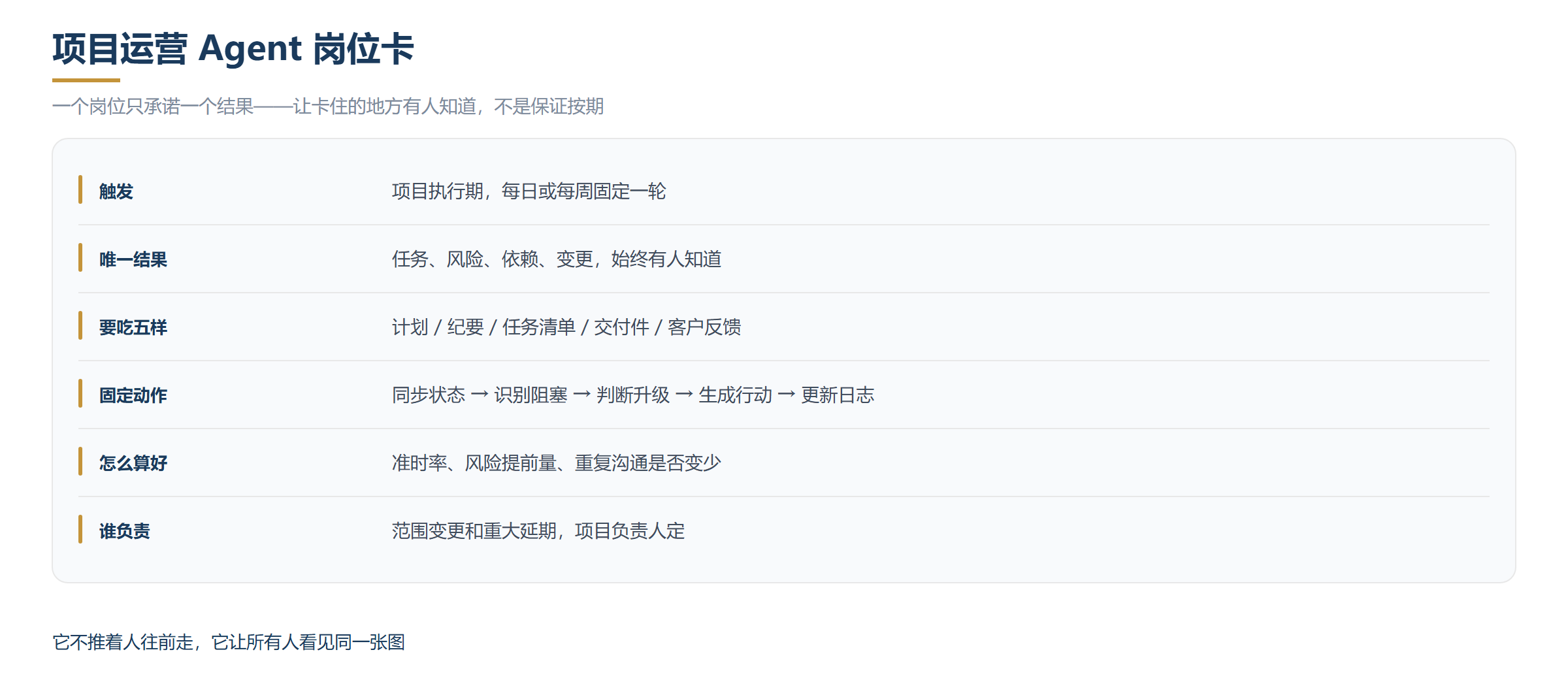

01 · THE JOB
它不推项目,它让卡住的地方浮上来
先说它不干什么。它不派活、不催人、不替项目经理做决定。它只干一件事:把散在各处的状态收敛成一张谁都能看的图,然后指出这一轮真正卡住的地方。
项目运营的价值不在「催得动」,在「不用催,也有人知道」。
它的唯一结果是:让任务、风险、依赖、变更这四件事始终有人知道。留意是「有人知道」,不是「已经解决」——解决是人的事,是开会、调人、给钱的事。
为什么非要把这条边界划清楚?因为一旦让它承诺「保证按期」,它就会开始替你写好听的进度。而好听的话最耽误事:等到发现不对,已经没时间补了。

02 · INPUTS
喂它五样,最要紧的是「上一版和这一版」
五类材料。少一样,它就只能给你一份「本周项目正常推进」——这种周报谁看都没用,包括写的人自己。
| 要喂什么 | 具体指什么 | 没喂会怎样 |
|---|---|---|
| 计划 | 节点、交付物、本周该完成什么 | 没法判断是快了还是慢了 |
| 纪要 | 每次会上定的事、谁认的、谁没认 | 同一件事被反复讨论三遍 |
| 任务清单 | 谁在做什么、最后更新是哪天 | 它只能重复你嘴上说的进度 |
| 交付件 | 已经交出去的东西和版本 | 验收前才发现交的不是那版 |
| 客户反馈 | 群里随口一句、会上顺口一提 | 小抱怨拖成验收时的大问题 |
这五样里真正决定质量的,是时间上的对照——把上一轮的清单和这一轮的摆在一起,变化才看得见。只给它这一周的材料,它只能描述现状,看不出趋势,更看不出哪条已经三周没动了。
客户反馈最常被漏掉。客户在群里随口说「这个我们同事不太会用」,往往就是两周后验收过不去的原因。这类话必须进输入,不能只留在当事人手机上。
硬纪律:状态只有两种——有依据的,和没核实的。没核实的宁可写「未确认」,不许写成「进行中」。
03 · PROCESS
五步走,第三步决定它是不是个摆设
流程五步:同步状态、识别阻塞、判断升级、生成行动、更新日志。
第一步同步状态,只做一件事:每条任务记下当前状态、最后更新日期、谁更新的。凡是超过约定天数没更新的,单独列一栏。这一栏往往就是问题的全部答案。

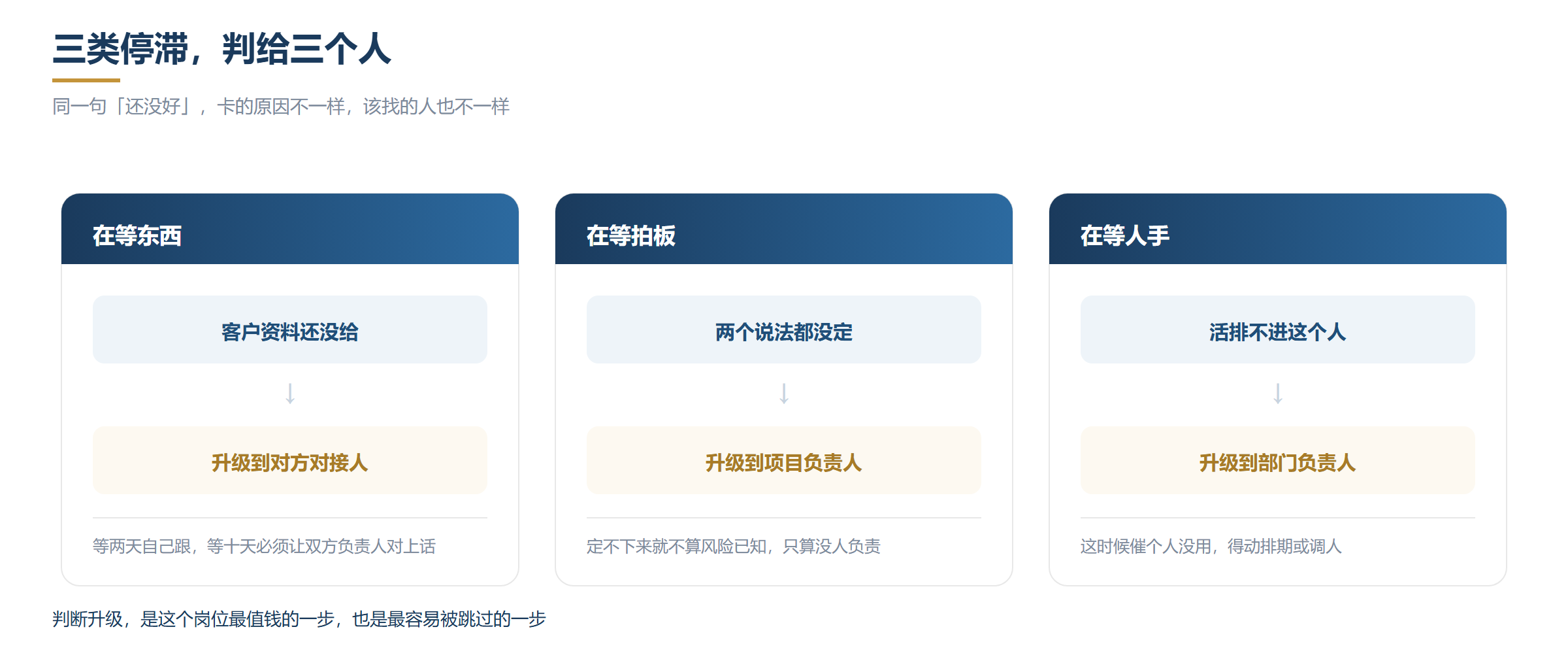

第二步识别阻塞,问三个问题:在等谁给东西、在等谁拍板、在等谁腾出手。这三个问题能覆盖绝大多数停滞,剩下的多半是没人真的在负责。

第三步判断升级,是整个岗位的分水岭。同样一句「在等客户确认」,等了两天和等了十二天,处理方式完全不同:两天自己跟一句,十二天必须让双方负责人当面把话说定。
第四步生成行动,每条必须带三样:谁、做什么、什么时候给结果。写「加强沟通」会把执行的人累死,写「周三前把改后的清单发到项目群」才叫行动。
第五步更新日志,把这一轮的判断存下来。下个月复盘的时候,这份日志就是最好的素材:哪些风险提前看到了,哪些是事后才知道的,一眼就能对上。
04 · PROMPT
可以直接抄的提示词
这段直接复制去用。留意第七条——升级线必须写死在提示词里,不然它会贴心地替你把该升级的事压下来。
PROMPT · 可直接复制
角色:项目运营岗 唯一业务结果:追踪任务、风险、依赖和变更 触发条件:项目执行期,每日或每周一轮 可用输入:计划、纪要、任务清单、交付件、客户反馈 执行链:同步状态 → 识别阻塞 → 判断升级 → 生成行动 → 更新日志 工作纪律: 1. 先复述项目目标、当前节点、本轮截止时间; 2. 每条状态标明依据来源和最后更新日期,无依据的标为未确认; 3. 阻塞必须归到三类之一:等人给东西、等人拍板、等人手; 4. 超过约定天数未更新的任务单独列出,不许混在正常项里; 5. 每条行动必须带负责人、截止时间和验收标准; 6. 缺材料先列缺口,不许用「一般进展顺利」这类话填充; 7. 遇到范围变更、重大延期、验收标准争议,立即停止并升级给项目负责人。 请输出:任务理解 → 本轮状态表 → 阻塞清单 → 升级建议 → 下轮行动 → 待确认项。 本次材料:〔计划、纪要、任务清单、交付件、客户反馈〕
05 · CHECKLIST
第一轮跑完,先看这五样在不在
✓ 每条任务都有最后更新日期,超期的被单独拎出来
✓ 阻塞归了类,不是一句「推进中」带过去
✓ 升级的事写清楚了找谁,不是写「请领导关注」
✓ 行动带负责人和截止时间,散会就能开工
✓ 待确认项有主、有期限,不是留给下一轮再说
这五条里最容易跳掉的是最后一条。待确认的事不写下来,就等于默认按最乐观的那版往下走。
06 · BOUNDARY
三句话,它没资格替你说
它能把状态摆全、把话说清,但下面三句,它不该开口。
| 控制项 | 最低要求 | 不达标怎么办 |
|---|---|---|
| 开始时 | 计划、纪要、任务清单齐 | 退回,并列出缺哪一份 |
| 执行中 | 每个判断能指回材料 | 标为假设,不伪装事实 |
| 验收时 | 看准时率、风险提前量、重复沟通 | 不达标回到阻塞与升级两步 |
| 碰到变更 | 范围变更、重大延期由项目负责人定 | 停止输出,升级给人 |
第一句:「按期没问题。」能不能按期,取决于手上的人和这段时间的排期,只有干活的人知道。它说没问题,是一种不用负责的说法。
第二句:「这个变更影响不大。」范围一动,工期一定动,只是动多少得算。让它在周报里轻描淡写写一句影响不大,最后是拿团队的加班去补。
第三句:「客户那边已经认可了。」客户认可的是他理解的那个版本,不是你写在文档里的那个版本。没有白纸黑字的,一律按没认可处理。
说到底,项目运营这活最怕的不是漏,是「看起来都知道」。日报周报天天发,发的人省事,看的人麻木,真出事才发现那条最要紧的信息,三周前就躺在第三页。它负责让卡住的地方浮上来,你负责决定谁去把它挪开。
这套岗位卡的写法,我们是按「诊断—选岗—试运行—验收」四步落地的。
先拿一个正在跑的项目试一轮:让它照这五步出一份周报,和你现在那份摆在一起比。如果它能指出你没注意到的那条停滞,下轮就正式用它;如果它只是把你的话换个说法,先别急着换工具,先把纪要、任务清单这些材料补起来。
挑一场,补上今年最缺的那块 —— 长三角开班,可预约试听
国际市场开拓与商务实战
11月10日 · 职场素养 · 上海 | ¥5000/人
应用AI快速解决复杂品质问题
11月10日 · 数字化 · 嘉兴 | ¥4800/人
金牌班组长全技能提升
11月10日 · 管理技能 · 苏州 | ¥4000/人
高屋建瓴和脚踏实地:AI落地的自上而下和自下而上
11月10日 · 数字化 · 上海 | ¥4800/人
WOW!客户服务与投诉应对技巧
11月11日 · 职场素养 · 上海 | ¥4800/人
ISO 9001 质量管理体系标准理解、实施及内审员培训
11月11日 · 质量体系 · 上海 | ¥2000/人
完整排期与课纲,见 课程中心 →|咨询:15851577470 李老师
